Timing

Timing

De voorbereidende werken starten midden november 2026. Als alles volgens planning verloopt, zijn de werken afgerond tegen eind 2028. De timing kan wijzigen door weersomstandigheden of onvoorziene omstandigheden.

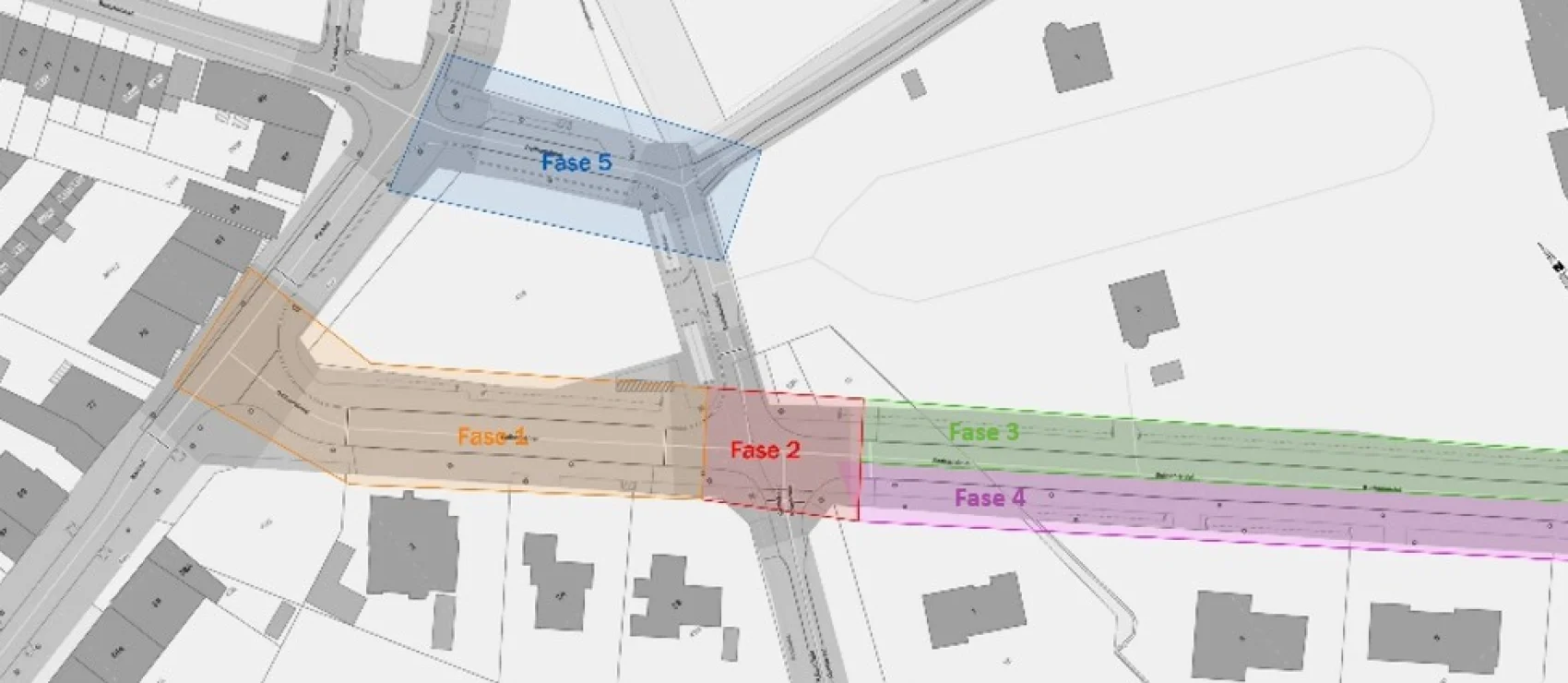

  • Voorbereidende werken (half november 2026)

  • Eerste deel:
    • Aanleg nutsleidingen:
      • tussen Kerklei-Kaaistraat en oneven kant (november ’26 - mei ’27)
    • Fase 1 en fase 2 (aannemer Vermetten):
      • aanleg riolering + wegenis Kerklei t.e.m. Kaaistraat (januari ’27 – maart ’27)
    • Fase 3 (aannemer Vermetten):
      • aanleg riolering + grachten + fietspad Bethaniënlei oneven kant (februari ’27 – oktober ’27)

  • Tweede deel:
    • Aanleg nutsleidingen: even kant (oktober ’27 – februari ’28)
    • Fase 4: (aannemer Vermetten):
      • aanleg riolering + grachten + fietspad Bethaniënlei even kant (februari ’28 – september ’28)
      • aanleg wegenis Bethaniënlei vanaf Kaaistraat tot Grovedreef (september ’28 – november ’28)
    • Fase 5: (aannemer Vermetten):
      • Aansluiting riolering Kerklei-Vraagstraat en werken Hofbeek
