Met deze nieuwsbrief houdt de gemeente Brecht je graag op de hoogte over de weg- en rioleringswerken rond het Lochtenbergplein.

De werken in de Platanendreef en rond het Lochtenbergplein lopen stilaan op hun einde en zullen kortelings de laatste fase ingaan.



In welke fase bevinden de werken zich?

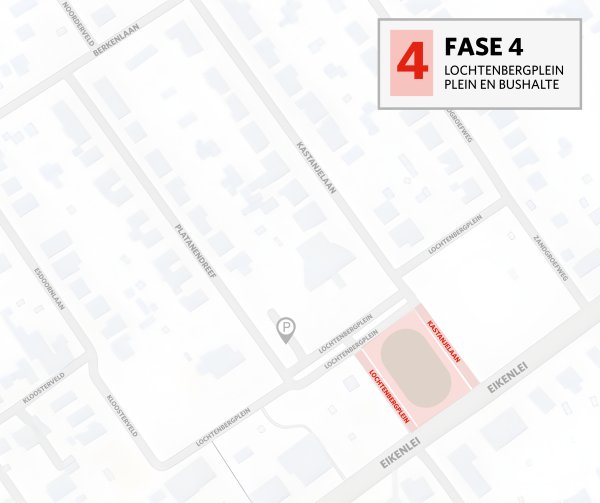

Fase 4: heraanleg Lochtenbergplein + Afwerken verhoogd kruispunt Berkenlaan en Platanendreef en Noorderveld

1. Heraanleg Lochtenberplein

De werken aan het Lochtenbergplein gaan een laatste fase in. In deze fase wordt het plein verder afgewerkt. Zo worden de wandelpaden aangelegd, het beeld geplaatst en de zitbanken geïnstalleerd. Als alles volgens planning verloopt, zijn de werkzaamheden tegen het kerstverlof van dit jaar voltooid. Na de afwerking van het plein volgt de groenaanplanting in de verschillende straten.

Ook de bushalte is inmiddels afgewerkt, maar blijft voorlopig nog gesloten. De bussen moeten namelijk via de twee zijstraten naast het plein rijden (Kastanjelaan en Lochtenbergplein). In deze straten worden tijdelijk de grote bomen gestockeerd die later worden aangeplant.

2. Werken kruispunt Platandreef - Berkenlaan - Noorderveld

Omdat de heraanleg van dit kruispunt een grote impact heeft op de bereikbaarheid van de wijk, worden vanaf vrijdag 30 oktober 2026 om 17.00 uur verschillende afgewerkte delen van de projectzone opnieuw opengesteld voor verkeer:

  • Lochtenbergplein tussen de Zandgroefweg en de Kastanjelaan
  • Lochtenbergplein tussen de Kastanjelaan en de Platanendreef
  • Lochtenbergplein tussen de Platanendreef en Kloosterveld

Een aantal zones blijven voorlopig nog afgesloten voor (doorgaand) verkeer:

  • Platanendreef (enkel voor bewoners)
  • De aansluiting van het Lochtenbergplein met de Eikenlei
  • De aansluiting van de Kastanjelaan met de Eikenlei

De wijk blijft bereikbaar via de Eikenlei, maar in- en uitrijden kan voorlopig enkel via de Zandgroefweg.

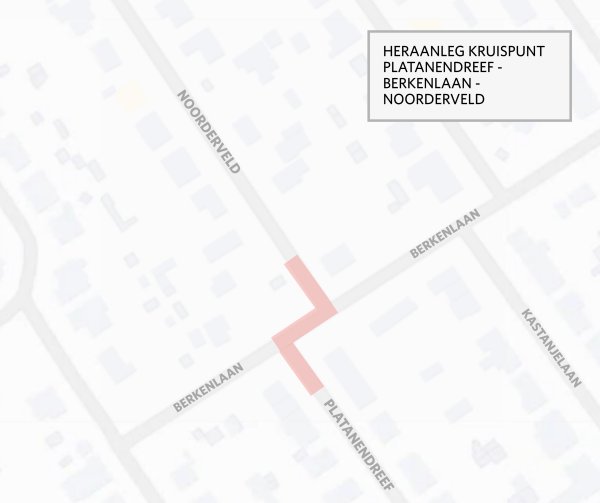

Vanaf 9 november 2026 starten de werken aan het kruispunt Platanendreef - Berkenlaan - Noorderveld. Het bestaande kruispunt wordt volledig opgebroken en heraangelegd als een verhoogd verkeersplateau.

De werken duren naar verwachting ongeveer drie weken. Tijdens deze periode is er geen doorgaand verkeer mogelijk ter hoogte van het kruispunt. De achterliggende straten blijven bereikbaar via de reeds opengestelde zones.

Tijdens de werken is de Platanendreef (enkel voor bewoners) enkel bereikbaar via het Lochtenbergplein en niet via de Berkenlaan. Voor Noorderveld geldt een aparte regeling omdat deze straat doodloopt en geen alternatieve ontsluiting heeft.

De werken starten op 9 november aan de zijde van de Platanendreef. De aansluiting met Noorderveld blijft daarbij zo lang mogelijk behouden. De werkzaamheden aan deze aansluiting starten vermoedelijk in de week van 16 november. Tijdens die fase is er op werkdagen tussen 7.00 en 16.30 uur geen verkeer van en naar Noorderveld mogelijk. Buiten de werkuren wordt de doorgang telkens opnieuw toegankelijk gemaakt.

Enkel tijdens de aanleg van de klinkerverharding zal Noorderveld ook buiten de werkuren tijdelijk niet bereikbaar zijn. Deze volledige afsluiting duurt naar verwachting drie werkdagen.




Afvalophaling tijdens de werken aan het kruispunt Platanendreef - Berkenlaan - Noorderveld

Tijdens de werken aan het kruispunt Platanendreef - Berkenlaan - Noorderveld kan IGEAN de straat Noorderveld niet inrijden. Bewoners van Noorderveld wordt daarom gevraagd hun afvalcontainers en/of afvalzakken op de ophaaldagen aan het kruispunt met de Berkenlaan te plaatsen.

Voor de bewoners van de Platanendreef blijft de afvalophaling voorlopig ongewijzigd. Wel worden opnieuw verzamelpunten voorzien aan beide uiteinden van de straat.

Goed nieuws voor de bewoners van Kloosterveld en het Lochtenbergplein: vanaf 4 november 2026 verloopt de afvalophaling daar opnieuw volgens de normale regeling en worden de afvalcontainers weer aan de woning opgehaald.



De Lijn bussen

Vanaf 9 februari wordt halte Lochtenbergplein (108802) tijdelijk niet bediend. Lijnen 39 (Broechem – Zandhoven – Westmalle – Sint-Job-in-’t-Goor) en 607 (Sint-Job-in-’t-Goor – scholen Malle) krijgen een vervanghalte.

Vervanghalte

Voor lijn 607 kan je terecht aan:

  • Sint-Job-in-’t-Goor Zandgroefweg

We raden aan om je route steeds te plannen via de routeplanner van De Lijn, zodat je zeker bent van de meest actuele informatie.



Vragen?

Contact studiebureau
Johan De Cuyper
0479 68 06 97

Contact Pidpa
Frank Vereecken
frank.vereecken@pidpa.be
0800-90 300 - optie 5 (kantooruren)

riolering@pidpa.be
www.pidpa.be

Contact gemeente

Iris Segers
infrastructuur@brecht.be

Blijf op de hoogte!

Surf naar de website voor alle informatie over het project en de meest recente info.

Meer info
