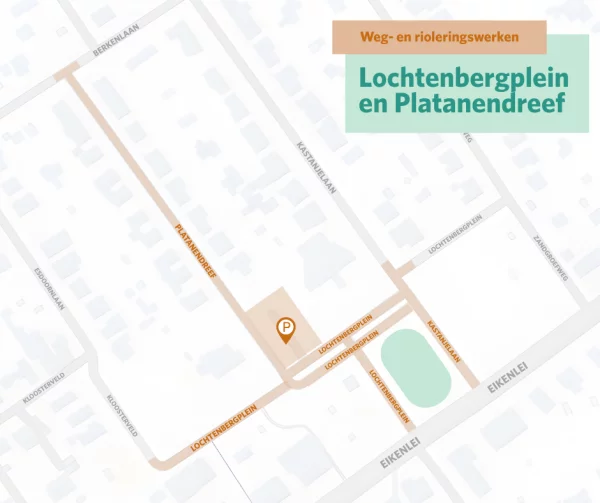

Weg- en rioleringswerken

Met deze nieuwsbrief houdt de gemeente Brecht je graag op de hoogte over de weg- en rioleringswerken rond het Lochtenbergplein.

Sinds 9 februari 2026 werkt aannemer MCM aan de vernieuwing van de riolering en de heraanleg.

Deze rioleringswerken zijn noodzakelijk om de beschadigde riolering te vervangen en om een gescheiden rioleringsstelsel aan te leggen voor afvalwater en regenwater. Tijdens de werken houden we te allen tijde rekening met de bereikbaarheid van de wijkschool. Daarnaast wordt het plein gedeeltelijk onthard, waarbij ook aandacht gaat naar het verbeteren van de verkeersveiligheid.

Planning en fasering

De werken worden in vier fases uitgevoerd:

  • Fase 1 (februari – mei 2026)
    klein stukje Lochtenbergplein en de Platanendreef
    • Fase 1A: Rooien bomen en beplanting en rioleringwerken Lochtenbergplein tot aan Platanendreef
    • Fase 1B: riolering en heraanleg Platanendreef

  • Fase 2 (april – jun 2026)
    Kastanjelaan

  • Fase 3 (juni – september 2026)
    Lochtenbergplein vanaf de Parochie tot Kloosterveld

  • Fase 4 (juli – oktober 2026)
    Lochtenbergplein (plein zelf) en bushalte

De planning kan variëren door externe factoren zoals weersomstandigheden.

In welke fase bevinden de werken zich?

Werken fase 1 bijna afgerond – start fase 3

De werken in de Platanendreef en aan de parking van de Parochie zijn grotendeels afgerond. De parking kan ook gebruikt worden via een tijdelijke doorgang vanuit de Platanendreef

Dit betekent dat we kunnen starten met fase 3 van de werken. In deze fase wordt gewerkt vanaf het kruispunt Platanendreef en Lochtenbergplein, richting de aansluiting met Kloosterveld.

Fase 2: werken in de Kastanjelaan afgerond

  • Voor de veiligheid van de werf blijft de Kastanjelaan (deel tussen Eikenlei en Lochtenbergplein) afgesloten totdat het volledige plein is afgewerkt.

De gewijzigde verkeerssituatie blijft doorlopen:

  • De Zandgroefweg wordt tijdens deze periode tijdelijk dubbelrichting. Dit is nodig omdat dit dan de enige in- en uitrit langs de Eikenlei wordt voor de volledige wijk.

  • De Kastanjelaan wordt tijdelijk doodlopend gemaakt. Om de afvalophaling vlot te laten verlopen, zal er daarom een parkeerverbod gelden ter hoogte van huisnummer 4 en aan de kerk. Dit is nodig zodat de afvalwagens van IGEAN daar voldoende ruimte hebben om veilig te kunnen keren.

Fase 3: werken Lochtenbergplein tot Kloosterveld

Vanaf dinsdagnamiddag 30 juni 2026 om 13.00 uur starten de opbraak- en rioleringswerken in het gedeelte van het Lochtenbergplein tussen het kruispunt met de Platanendreef en de aansluiting met Kloosterveld.

Bewoners Platanendreef

  • Voor de bewoners van de Platanendreef verandert er weinig. Zoals reeds eerder gecommuniceerd, blijft de Platanendreef tot het einde van de werken enkel bereikbaar via de Berkenlaan.
  • Vanaf 30 juni 2026 zal de parking van de parochie opnieuw gebruikt worden voor het schoolverkeer. Hiervoor wordt een tijdelijke inrit naar de parking voorzien vanuit de Platanendreef.

Voor de bewoners van Lochtenbergplein 8, 10 en 12

  • Tijdens de werkuren (7.00 uur – 17.00 uur) is er geen verkeer mogelijk binnen de werfzone. Buiten de werkuren proberen we de inritten maximaal bereikbaar te houden. Tijdens de werkuren geldt er eveneens een algemeen parkeerverbod binnen deze zone.

Voor de bewoners van Kloosterveld 1, 3 en 5

  • Tijdens de opbraak- en rioleringswerken zijn de woningen enkel toegankelijk via de weg tussen de woningen en het middeneiland.

De aannemer probeert de volledige riolering in de Lochtenbergplein en Kloosterveld af te ronden voor het bouwverlof. Na de vakantie starten de funderingswerken voor rijweg. Dus tijdens het bouwverlof zijn de woningen bereikbaar.

Tijdelijke verkeersmaatregelen - Kleuterschool Maria Middelares

Tijdens de werken aan Lochtenberg wordt al het verkeer voor Kleuterschool Maria Middelares volledig omgeleid via de Berkenlaan. Parkeren op het Lochtenbergplein en op de parking is in deze periode niet mogelijk.

Om ervoor te zorgen dat de laatste schooldag rustig kan verlopen, starten de werken aan Fase 3 pas op dinsdagnamiddag 30 juni. Zo vermijden we hinder voor de school en de leerlingen.

De Lijn bussen

Vanaf 9 februari wordt halte Lochtenbergplein (108802) tijdelijk niet bediend. Lijnen 39 (Broechem – Zandhoven – Westmalle – Sint-Job-in-’t-Goor) en 607 (Sint-Job-in-’t-Goor – scholen Malle) krijgen een vervanghalte.

Vervanghaltes

Voor lijn 39 kan je terecht aan:

  • Sint-Job-in-’t-Goor Sluisvijfbaan
  • Sint-Job-in-’t-Goor Zandgroefweg

Voor lijn 607 kan je terecht aan:

  • Sint-Job-in-’t-Goor Zandgroefweg

We raden aan om je route steeds te plannen via de routeplanner van De Lijn, zodat je zeker bent van de meest actuele informatie.

Tijdens de werken zal IGEAN geen vuilnisophaling voorzien voor jouw deur, zij voorzien daarom op twee locaties verzamelpunten waar jullie de vuiniszakken en containers kunnen plaatsen en er zeker van zijn dat ze opgehaald worden. De verzamelpunten worden aangeduid met een een werfdoek met opschrift “Vuilnis verzamelpunt”.

Wijziging vuilnis verzamelpunt

  • Omdat Kloosterveld tijdens de werken doodlopend wordt en er geen keerpunt kan worden voorzien, zal IGEAN tijdens fase 3 niet verder rijden dan het kruispunt Kloosterveld x Esdoornlaan. Het andere verzamelpunt vuilnis blijft voorzien t.h.v. het kruispunt Platanendreef x Berkenlaan.
  • Voor de bewoners van de Platanendreef zal tijdens fase 3 het dichtst gelegen verzamelpunt het kruispunt Kloosterveld x Esdoornlaan zijn.

Zet containers/zakken ten vroegste de avond voor de ophaling (19.00 uur) en ten laatste om 06.00 uur 's ochtends aan de verzamelpunten.

Glasinzameling

Tijdens de werken op het Lochtenbergplein worden 3 glasbollen tijdelijk verplaatst naar andere locaties.

  • Eén glasbol verhuist naar de hoek Kievitlaan-Bosduiflaan, waar zich reeds 2 glasbollen bevinden.
  • De twee andere glasbollen worden ondergebracht op het recyclagepark van Sint-Job-in-'t-Goor en het recyclagepark van Brecht.

We begrijpen dat dit voor sommige bewoners een aanpassing vraagt, maar zo blijft de glasinzameling verzekerd en veilig tijdens de werken. IGEAN evalueert deze regeling en indien blijkt dat de glasbollen te snel vol raken, kunnen bijkomende exemplaren worden bijgeplaatst. Het gaat om een tijdelijke maatregel zolang de werken duren.

De locaties van alle glasbollen, kan je steeds raadplegen via de Recycle-app (https://www.recycleapp.be/collection-points). We vragen het begrip en de medewerking van alle bewoners om onze glasbolsites steeds netjes te houden.

Vragen?

Contact studiebureau
Johan De Cuyper
0479 68 06 97

Contact Pidpa
Frank Vereecken
frank.vereecken@pidpa.be
0800-90 300 - optie 5 (kantooruren)

riolering@pidpa.be
www.pidpa.be

Contact gemeente

Iris Segers
infrastructuur@brecht.be

Blijf op de hoogte!

Surf naar de website voor alle informatie over het project en de meest recente info.
