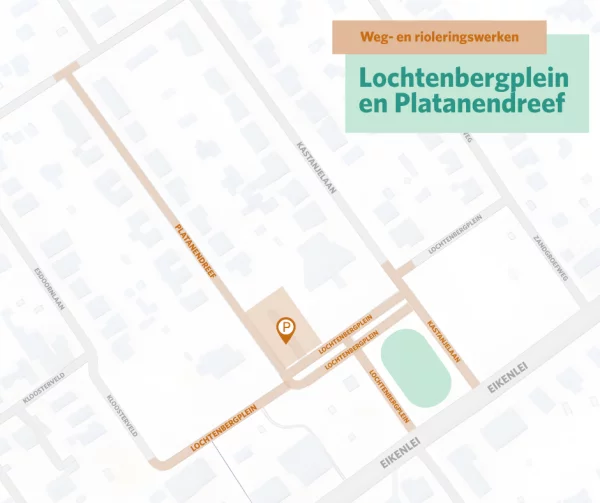

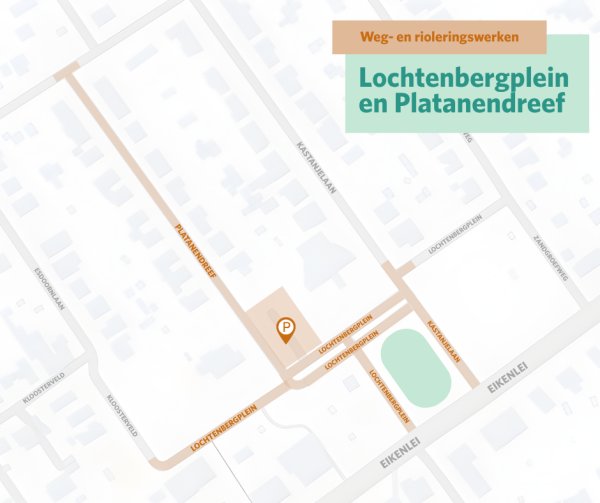

Weg- en rioleringswerken
Met deze nieuwsbrief houdt de gemeente Brecht je graag op de hoogte over de weg- en rioleringswerken rond het Lochtenbergplein.
Sinds 9 februari 2026 werkt aannemer MCM aan de vernieuwing van de riolering en de heraanleg.
Deze rioleringswerken zijn noodzakelijk om de beschadigde riolering te vervangen en om een gescheiden rioleringsstelsel aan te leggen voor afvalwater en regenwater. Tijdens de werken houden we te allen tijde rekening met de bereikbaarheid van de wijkschool. Daarnaast wordt het plein gedeeltelijk onthard, waarbij ook aandacht gaat naar het verbeteren van de verkeersveiligheid.
|
|
|
Planning en fasering
De werken worden in vier fases uitgevoerd:
-

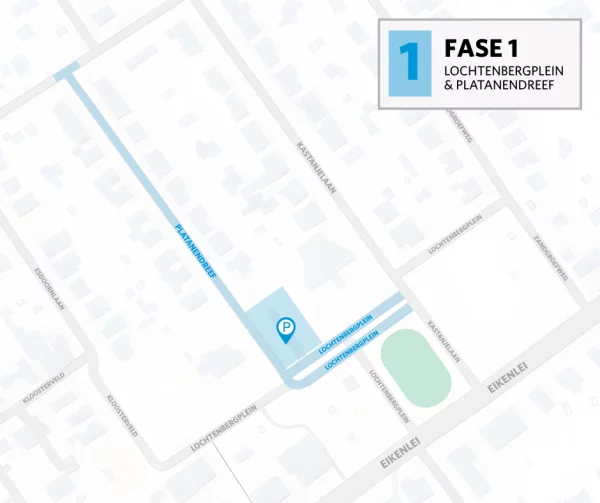

Fase 1 (februari – mei 2026)
klein stukje Lochtenbergplein en de Platanendreef
- Fase 1A: Rooien bomen en beplanting en rioleringwerken Lochtenbergplein tot aan Platanendreef
- Fase 1B: riolering en heraanleg Platanendreef
-

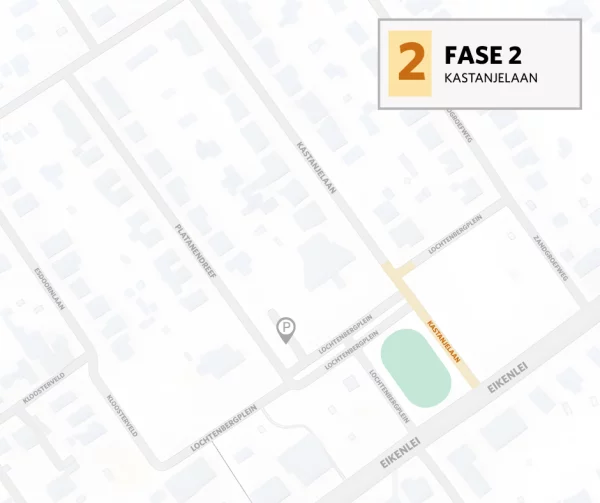

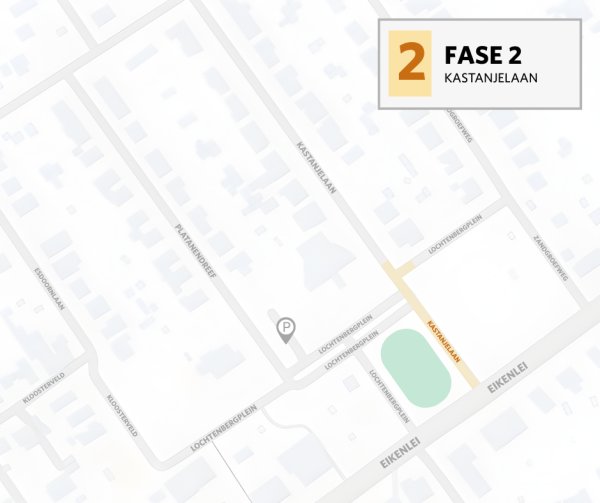

Fase 2 (april – jun 2026)
Kastanjelaan
-
Fase 3 (juni – september 2026)
Lochtenbergplein vanaf de Parochie tot Kloosterveld
-
Fase 4 (juli – oktober 2026)
Lochtenbergplein (plein zelf) en bushalte
De planning kan variëren door externe factoren zoals weersomstandigheden.
|
|
|
In welke fase bevinden de werken zich?
Fase 1B: werken in de Platanendreef
- De aanleg van de nieuwe hoofdriolering in de Platanendreef is zo goed als afgerond. De rioleringswerken schuiven daarom op naar de Kastanjelaan waardoor de werken fase 2 ingaan.
- In de Platendreef start de aannemer aansluitend op de rioleringswerken met de definitieve heraanleg, hierbij werken ze vanaf de Berkenlaan terug richting Lochtenbergplein. De nieuwe parking aan de kerk leggen ze ook in deze fase aan.
- Bij de heraanleg start de aannemer met het plaatsen van de nieuwe boordstenen en straatkolken. Daarna volgen de voetpaden, opritten en parkings. Tot slot wordt de nieuwe rijweg aangelegd.
|
|
|
Wijziging verkeerssituatie:
-
De bestaande uitrit ter hoogte van het Lochtenbergplein (aan de bushalte) wordt tijdens deze fase tijdelijk dubbelrichting gemaakt, zodat de parkings achter Brasserie Den Baron bereikbaar blijven.
|
|
|
Fase 2: werken in de Kastanjelaan
- Vanaf 20 april 2026 wordt de Kastanjelaan (deel tussen de Eikenlei en Lochtenbergplein) afgesloten voor rioleringwerken.
|
|
|
Wijziging verkeerssituatie:
-
De Zandgroefweg wordt tijdens deze periode tijdelijk dubbelrichting. Dit is nodig omdat dit dan de enige in- en uitrit langs de Eikenlei wordt voor de volledige wijk.
-
De Kastanjelaan wordt tijdelijk doodlopend gemaakt. Om de afvalophaling vlot te laten verlopen, zal er daarom een parkeerverbod gelden ter hoogte van huisnummer 4 en aan de kerk. Dit is nodig zodat de afvalwagens van IGEAN daar voldoende ruimte hebben om veilig te kunnen keren.
|
|
|
Tijdelijke verkeersmaatregelen - Kleuterschool Maria Middelares
Tijdens de werken aan Lochtenberg wordt al het verkeer voor Kleuterschool Maria Middelares volledig omgeleid via de Berkenlaan. Parkeren op het Lochtenbergplein en op de parking is in deze periode niet mogelijk.
De school zal deze maatregelen ook rechtstreeks communiceren naar de ouders.
|
|
|
De Lijn bussen
Vanaf 9 februari wordt halte Lochtenbergplein (108802) tijdelijk niet bediend. Lijnen 39 (Broechem – Zandhoven – Westmalle – Sint-Job-in-’t-Goor) en 607 (Sint-Job-in-’t-Goor – scholen Malle) krijgen een vervanghalte.
Vervanghaltes
Voor lijn 39 kan je terecht aan:
-
Sint-Job-in-’t-Goor Sluisvijfbaan
-
Sint-Job-in-’t-Goor Zandgroefweg
Voor lijn 607 kan je terecht aan:
-
Sint-Job-in-’t-Goor Zandgroefweg
We raden aan om je route steeds te plannen via de routeplanner van De Lijn, zodat je zeker bent van de meest actuele informatie.
|
|
|
|
Tijdens de werken zal IGEAN geen vuilnisophaling voorzien voor jouw deur, zij voorzien
daarom op twee locaties verzamelpunten waar jullie de vuiniszakken en containers kunnen
plaatsen en er zeker van zijn dat ze opgehaald worden. De verzamelpunten worden
aangeduid met een een werfdoek met opschrift “Vuilnis verzamelpunt”.
- Één punt wordt voorzien t.h.v. het kruispunt Platanendreef x Berkenlaan
- Het andere punt wordt voorzien t.h.v. het kruispunt Platanendreef x Lochtenbergplein
(t.h.v. de elektriciteitscabine)
Zet containers/zakken ten vroegste de avond voor de ophaling (19.00 uur) en ten laatste om 06.00 uur 's ochtends aan de verzamelpunten.
Glasinzameling
Tijdens de werken op het Lochtenbergplein worden 3 glasbollen tijdelijk verplaatst naar andere locaties.
- Eén glasbol verhuist naar de hoek Kievitlaan-Bosduiflaan, waar zich reeds 2 glasbollen bevinden.
- De twee andere glasbollen worden ondergebracht op het recyclagepark van Sint-Job-in-'t-Goor en het recyclagepark van Brecht.
We begrijpen dat dit voor sommige bewoners een aanpassing vraagt, maar zo blijft de glasinzameling verzekerd en veilig tijdens de werken. IGEAN evalueert deze regeling en indien blijkt dat de glasbollen te snel vol raken, kunnen bijkomende exemplaren worden bijgeplaatst. Het gaat om een tijdelijke maatregel zolang de werken duren.
De locaties van alle glasbollen, kan je steeds raadplegen via de Recycle-app (https://www.recycleapp.be/collection-points). We vragen het begrip en de medewerking van alle bewoners om onze glasbolsites steeds netjes te houden.
|
|
|
|
Blijf op de hoogte!
Surf naar de website voor alle informatie over het project en de meest recente info.
Meer info
|
|---|
|
|
|
