Weg- en rioleringswerken

Met deze nieuwsbrief houdt de gemeente Brecht je graag op de hoogte over de weg- en rioleringswerken rond het Lochtenbergplein.

Sinds 9 februari 2026 werkt aannemer MCM aan de vernieuwing van de riolering en de heraanleg.

Deze rioleringswerken zijn noodzakelijk om de beschadigde riolering te vervangen en om een gescheiden rioleringsstelsel aan te leggen voor afvalwater en regenwater. Tijdens de werken houden we te allen tijde rekening met de bereikbaarheid van de wijkschool. Daarnaast wordt het plein gedeeltelijk onthard, waarbij ook aandacht gaat naar het verbeteren van de verkeersveiligheid.



Planning en fasering

De werken worden in vier fases uitgevoerd:

  • Fase 1 (februari – mei 2026)
    klein stukje Lochtenbergplein en de Platanendreef
    • Fase 1A: Rooien bomen en beplanting en rioleringwerken Lochtenbergplein tot aan Platanendreef
    • Fase 1B: riolering en heraanleg Platanendreef

  • Fase 2 (april – jun 2026)
    Kastanjelaan

  • Fase 3 (juni – september 2026)
    Lochtenbergplein vanaf de Parochie tot Kloosterveld

  • Fase 4 (juli – oktober 2026)
    Lochtenbergplein (plein zelf) en bushalte

De planning kan variëren door externe factoren zoals weersomstandigheden.



In welke fase bevinden de werken zich?

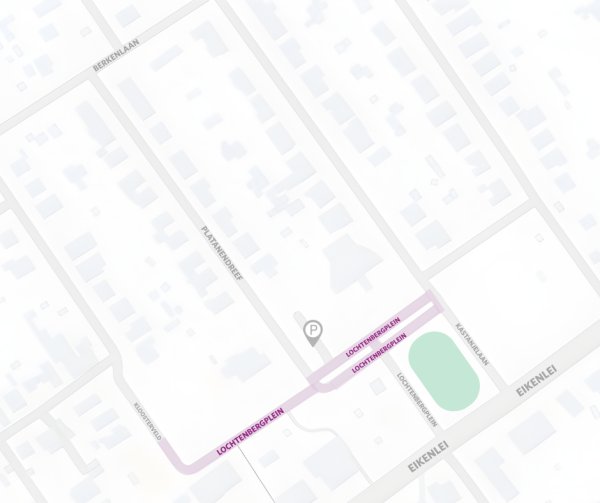

Fase 3: update werkzaamheden vanaf 3 augustus 2026

Na het bouwverlof start de aannemer op maandag 3 augustus 2026 met de effectieve heraanleg van het deel van het Lochtenbergplein tussen de Platanendreef en het Kloosterveld.

Om deze werken uit te voeren, moet op het kruispunt met het Kloosterveld eerst het resterende deel van de oude rijweg worden opgebroken (ter hoogte van huisnummers 1 en 3). Vervolgens worden de woningen Kloosterveld 1, 3 en 5 aangesloten op de nieuwe riolering, waarna de heraanleg van de rijweg kan starten.

We vragen bewoners rekening te houden met een periode van ongeveer twee weken waarin het niet mogelijk zal zijn om met de wagen tot aan de woning te rijden. Dit geldt eveneens voor de garageboxen aan Eikenlei 74, 76 en 78.

Om de hinder zo beperkt mogelijk te houden, werkt de aannemer de zone waar momenteel nog verharding aanwezig is afzonderlijk af. Zo wordt de periode waarin de garages niet toegankelijk zijn, zo kort mogelijk gehouden.

Voor de volledige zone tussen het Kloosterveld en de Platanendreef blijven na het bouwverlof de volgende maatregelen van kracht:

  • Geen verkeer mogelijk tijdens de werkuren (7.00 uur – 17.00 uur)
  • De tijdelijke ontoegankelijkheid van specifieke inritten wordt individueel gecommuniceerd aan de betrokken bewoners

Indien de werken volgens planning verlopen, zal dit deel van het Lochtenbergplein tegen midden september 2026 volledig afgewerkt zijn.



De Lijn bussen

Vanaf 9 februari wordt halte Lochtenbergplein (108802) tijdelijk niet bediend. Lijnen 39 (Broechem – Zandhoven – Westmalle – Sint-Job-in-’t-Goor) en 607 (Sint-Job-in-’t-Goor – scholen Malle) krijgen een vervanghalte.

Vervanghaltes

Voor lijn 39 kan je terecht aan:

  • Sint-Job-in-’t-Goor Sluisvijfbaan
  • Sint-Job-in-’t-Goor Zandgroefweg

Voor lijn 607 kan je terecht aan:

  • Sint-Job-in-’t-Goor Zandgroefweg

We raden aan om je route steeds te plannen via de routeplanner van De Lijn, zodat je zeker bent van de meest actuele informatie.



Tijdens de werken zal IGEAN geen vuilnisophaling voorzien voor jouw deur, zij voorzien daarom op twee locaties verzamelpunten waar jullie de vuiniszakken en containers kunnen plaatsen en er zeker van zijn dat ze opgehaald worden. De verzamelpunten worden aangeduid met een een werfdoek met opschrift “Vuilnis verzamelpunt”.

Wijziging vuilnis verzamelpunt

  • Omdat Kloosterveld tijdens de werken doodlopend wordt en er geen keerpunt kan worden voorzien, zal IGEAN tijdens fase 3 niet verder rijden dan het kruispunt Kloosterveld x Esdoornlaan. Het andere verzamelpunt vuilnis blijft voorzien t.h.v. het kruispunt Platanendreef x Berkenlaan.
  • Voor de bewoners van de Platanendreef zal tijdens fase 3 het dichtst gelegen verzamelpunt het kruispunt Kloosterveld x Esdoornlaan zijn.

Zet containers/zakken ten vroegste de avond voor de ophaling (19.00 uur) en ten laatste om 06.00 uur 's ochtends aan de verzamelpunten.

Glasinzameling

Tijdens de werken op het Lochtenbergplein worden 3 glasbollen tijdelijk verplaatst naar andere locaties.

  • Eén glasbol verhuist naar de hoek Kievitlaan-Bosduiflaan, waar zich reeds 2 glasbollen bevinden.
  • De twee andere glasbollen worden ondergebracht op het recyclagepark van Sint-Job-in-'t-Goor en het recyclagepark van Brecht.

We begrijpen dat dit voor sommige bewoners een aanpassing vraagt, maar zo blijft de glasinzameling verzekerd en veilig tijdens de werken. IGEAN evalueert deze regeling en indien blijkt dat de glasbollen te snel vol raken, kunnen bijkomende exemplaren worden bijgeplaatst. Het gaat om een tijdelijke maatregel zolang de werken duren.

De locaties van alle glasbollen, kan je steeds raadplegen via de Recycle-app (https://www.recycleapp.be/collection-points). We vragen het begrip en de medewerking van alle bewoners om onze glasbolsites steeds netjes te houden.





Vragen?

Contact studiebureau
Johan De Cuyper
0479 68 06 97

Contact Pidpa
Frank Vereecken
frank.vereecken@pidpa.be
0800-90 300 - optie 5 (kantooruren)

riolering@pidpa.be
www.pidpa.be

Contact gemeente

Iris Segers
infrastructuur@brecht.be

Blijf op de hoogte!

Surf naar de website voor alle informatie over het project en de meest recente info.

Meer info
